Sin dar plazos dicen que falta poco

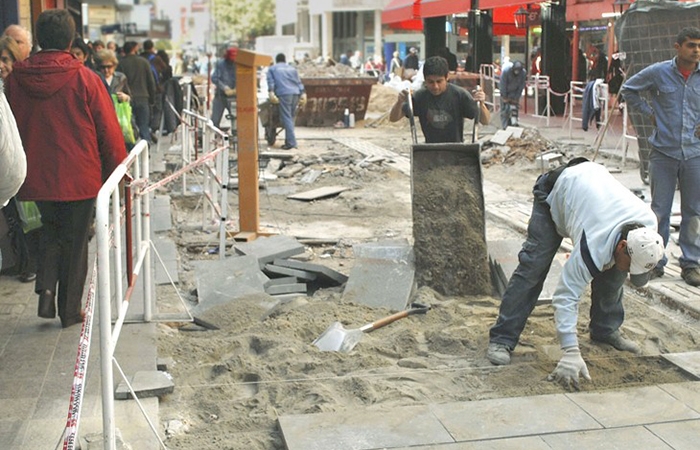

Las obras de la EPE en Peatonal Córdoba transitan su último tramo

En el marco de la megaobra que viene realizando la Empresa Provincial de la Energía en el casco céntrico de Rosario, a lo largo de toda la peatonal Córdoba y calles aledañas, se ha logrado un importante avance en la remodelación de la red de media y baja tensión.

El ingeniero Jorge Tarchini, gerente de infraestructura de la EPE, afirmó que “esta obra, que comprende cuatro etapas, tiene un avance de ejecución del 80 por ciento y, en particular, los tendidos de media y baja tensión se encuentran en un 65 por ciento finalizados”. El especialista manifestó que “la peatonal cuenta con dos nuevas subestaciones subterráneas, una frente a la Bolsa de Comercio y otra frente al Jockey Club; mientras que fueron ampliadas dos subestaciones anteriormente instaladas”.

La EPE continúa trabajando en la instalación de dos nuevos centros reducidos de distribución (CRD) ubicados en Plaza Pringles y 25 de Mayo respectivamente.

Las diferentes etapas de la obra de peatonal Córdoba se diagramaron con el objetivo de asegurar un eficiente abastecimiento energético a largo plazo en comercios, oficinas, bancos, edificios, establecimientos educativos y culturales concentrados en la zona, reduciendo así los inconvenientes derivados de la sobrecarga del sistema y los tiempos de reposición en casos de falla. Las nuevas tecnologías mejorarán la provisión de energía, redistribuyendo las cargas por subestación.

En palabras de Tarchini, reformar éstas redes subterráneas “implica instalar 45 cuadras de cables de baja tensión, 115 cuadras de cables de media tensión y 36 gabinetes nuevos de baja tensión”. Se trata de una obra de gran envergadura que conllevó una inversión global de $34.037.000, a los que se debe agregar $15.000.000 en cables de energía en media y baja tensión.

También se eliminarán 34 cajas esquineras que, de acuerdo a lo manifestado por el gerente “se encuentran obsoletas” y se reemplazarán 350 conexiones domiciliarias que “implicarán un cambio significativo en el servicio para vecinos y comerciantes”. Cabe aclarar que la ejecución de la obra fue planificada con los comerciantes para no afectar el tránsito de personas por la peatonal.

La EPE destaca la buena predisposición de clientes, comerciantes y transeúntes durante el proceso de obras y asegura que los primeros días de diciembre el trabajo estará concluido.
